Auf der Suche nach noch stark unterbewerteten Minenprojekten, die bald in Produktion gehen, bin ich auf einen mir zuvor völlig unbekannten Titel gestoßen und habe mir einige davon ins Körbchen gelegt. Ist in London gelistet und da schaue ich selten hin.
Nun, produziert wird in Kasachstan, aber da habe ich inzwischen weniger Bedenken. Ist wohl von all den zentralasiatischen Republiken die mit Abstand investorenfreundlichste - die Uranwerte dort laufen jedenfalls im Moment wie die Sau, warum also nicht auch Gold?
Sie haben auch etliche Kasachen als Shareholder und Ko-Direktoren. Der letzte signifikante Insiderverkauf, den ich finden konnte, war vom Juli 2006, als der Kurs einbrach und ein Kasache Aktien im Wert von 500.000 Pfund verkauft hat. Seitdem nichts dergleichen.
Für die ersten 5 jahre ab 2007 sind 40.000OZ per annum Gold geplant, später rechnet man mit 100.000 Oz pro Jahr.
Die Gesamtresourcen sollen 3, 5 Millionen/Oz betragen
- Hambledon Mining (HMB)
GB00B015PT76
Frankfurt: WKN: A0B604
Kurs heute: O, 236 €
http://www.hambledon-mining.com/
Was mir an denen so gut gefällt, ist ,daß dort im Moment, nachdem die Konzessionen für die Minen klargemacht wurden, alles deutlich schneller geht als angenommen, also Stromleitungen, Personalsuche, Crusher aufstellen etc., sodaß sie 2007 mit open pit in Produktion gehen können.
Der aktuelle Newsflow auf der Webseite ist ein wenig allzu britisch zurückhaltend, aber es lassen sich schon Infos finden.
HAMBLEDON MINING PLC
Recent progress
(All references to "£" are to the British Pound and "ounces" are to troy ounces)
Hambledon Mining plc ("Hambledon" or the "Group" or the "Company"), an AIM-listed mining and exploration company developing precious metal deposits in Kazakhstan, reports progress on its Sekisovskoye project.
Highlights
*Mining activities in the year to date have been more than double the planned rate.
*Initial ore stockpiles for process plant commissioning have been established.
*Foundations for the mill building, warehouse and major equipment (ball mills, leach tanks, crushers) have been completed.
*Construction of mill building well advanced with all materials on site.
Construction of main arches of warehouse completed.
*All major equipment has been procured and some 90% of contracts for finalconstruction let.
*110 kV powerline and substation nearing completion three months ahead of schedule.
*Excavation of the "starter" tailings dam nearing completion and
geomembrane liner received at site.
*Start of commissioning of process plant on schedule for the second
quarter 2007.
*Diamec diamond drill rig previously used underground has been modified for surface use; drilling with this unit commenced at Tserkovka in October and will continue throughout the winter. ( ja, so soll es sein!)
Nicholas Bridgen, Chief Executive of Hambledon Mining plc, commented:
"As a result of the skilled local workforce and better than expected
productivity of the equipment, mining operations have exceeded all our
expectations. We have now shifted all the site earthworks to our own mining team which will reduce the costs significantly.
"Progress to date is ahead of schedule and we remain on course towards start-up of the process plant, as previously estimated, in the second quarter of 2007".
Sekisovskoye Update
Mining activities at Sekisovskoye commenced in early June. The volume of material mined so far in 2006 is some 107% in excess of that submitted in the mining plans approved by the State Mining Committee. This material includes the mining and stockpiling of over 22,000 tonnes of ore from previously unidentified ore zones, which can be used for the commissioning of the process plant in 2007.
As expected from this type of deposit, ore is being found in zones previously thought to be waste, and this should have a positive impact on future stripping ratios and total ore tonnage.
These higher than planned mining volumes have been achieved in part due to the much higher than planned productivity of the Hitachi Zaxis 850 excavators and the fleet of Belaz trucks, as well as the contribution of the equipment trainers from Altas Copco in Sweden and a Mine Training Consultant rom Perth, Australia, in enhancing the already high skill level of the local employees.
Site construction activities are continuing on a
24-hour, 7-day basis. ( Sehr gut, wir sind ja nicht in USA !)
Construction of the 110 kilovolt substation and 4.5 km overland powerline is ahead of schedule and will be completed as soon as the main transformer is delivered.
Note to editors
Hambledon Mining plc is an AIM-listed mining and exploration company which is developing an open pit mine and constructing an 850,000 tonnes per year treatment plant at its Sekisovskoye gold deposit in East Kazakhstan. After the start of open pit processing, the Company plans to develop the much larger underground resources.
Production from the open pit will average over 40,000 ounces per annum for five years, though this is expected to rise to around 100,000 ounces when the higher grade underground ore is added to the feed. The Company also holds the rights to and is exploring the adjacent Tserkovka licence territory which includes several areas of interest including the Tserkovka deposit itself.
Enquiries
Hambledon Mining plc
Nicholas Bridgen, Chief Executive Telephone +7 701 733 8915
Bankside Consultants
Michael Spriggs / Michael Padley Telephone +44 207 367 8888
grüsse
auratico

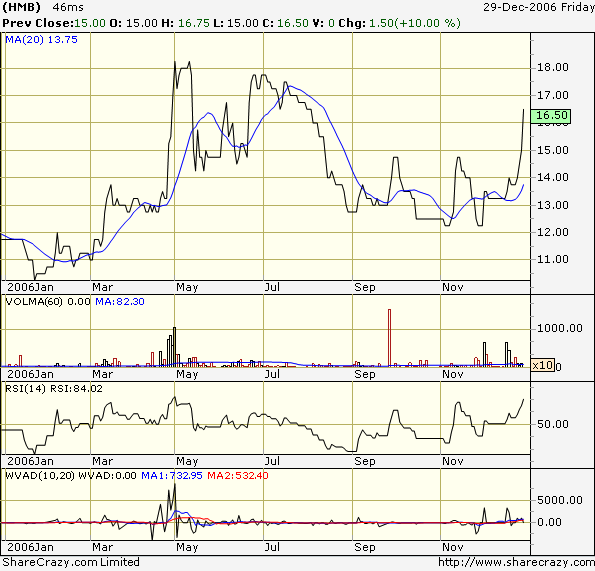

Nachtrag 23. 1. 07 - Die ersten Musterdepots entdecken den Wert:
http://www.boersenwelt.de/xist…I_id_82__dId_6299189_.htm
