Etwas ausführlicher vom CEO. Kurs zieht auch schon leicht wieder an.
Man munkelt das 1 Euro/ Aktie nicht unerreichbar schein bis Ende 2026.
Hübsche Rendite für jemanden der 1 1/2 Jahre Zeit hat.
Operative Bereitschaft erreichen
Von Shane Williams
Präsident und Chief Executive Officer von WRLG
Die Madsen-Mine ist eine hochwertige, schmalgeadige Mine. Um Gold wirtschaftlich aus dieser Art von Ablagerung zu gewinnen, müssen Sie verstehen, wie die Adern einklemmen und anschwellen. Sobald Sie dieses Wissen haben, ist eine detaillierte Planung und Entwicklung erforderlich, bevor die erste LKW-Ladung Erz zu und durch die Mühle transportiert wird.
Wenn die Betriebsbereitschaft für eine offene Goldmine wie das Sprühlackieren der Seite einer Scheune ist, dann machen wir Porträtaufnahmen. Unser Handwerk erfordert Skizzen, spezielle Pinsel und Feinmotorik.
Einige offene Goldminen (unter Verwendung homogener, minderwertiger Lagerstätten) können mit einem Abstand von 80 Metern zwischen den Bohrlöchern auskommen, die verwendet werden, um die Ablagerung zu verstehen. Der vorherige Betreiber in der Madsen-Mine verwendete einen Abstand von 20 Metern.

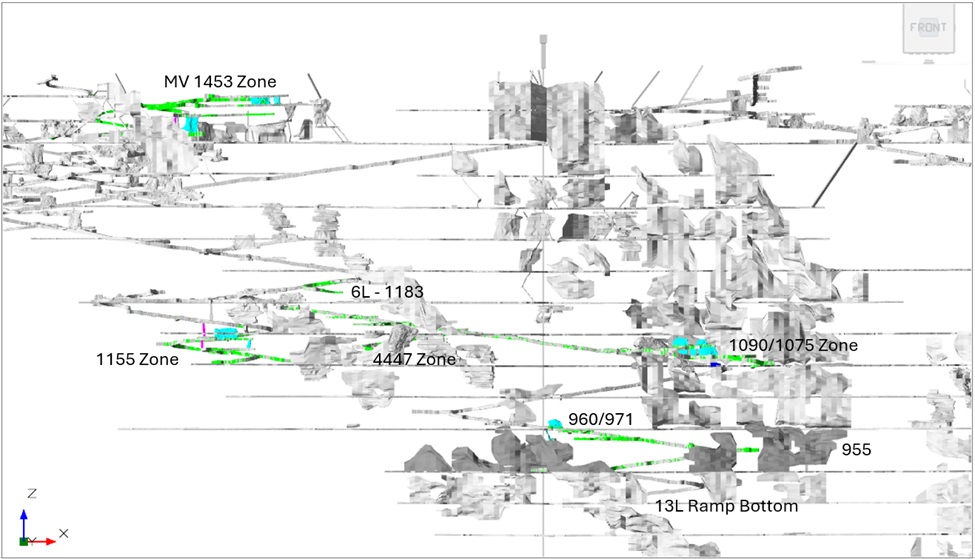

Unser 2024, 58.000-Meter-Definitionsbohrprogramm hat den Abstand in Madsen in den Gesteinen, die wir in den ersten 12-24 Monaten abbauen werden, auf etwa 7 Meter verschärft. Wir sind entschlossen, nicht mineralisiertes Gestein abzubauen. Mit einem Abstand von 7 Metern und dem korrekten Minendesign sind wir zuversichtlich, dass das Mühlenfutter von hoher Klasse sein wird.
Zu wissen, wo man abbauen muss, ist der Schlüssel zum erfolgreichen Bergbau, aber es ist bei weitem nicht die einzige Notwendigkeit. Eine Mine muss auch betriebsbereit sein, was erfordert, dass eine lange Liste von Eingaben vorbereitet, getestet, verfeinert und bereit ist.
Zusammenfassung der Betriebsbereitschaft:
Pre-Fasibility Study (PFS) - Wir haben mit SRK Consulting zusammengearbeitet, um eine Pre-Realisibility Study zu erstellen, die auf der tatsächlichen Kosten für die Kosten, die endgültige Technik und einen detaillierten Minenplan basiert. Die PFS skizzierte eine Reserve von durchschnittlich 8,2 g/t Gold, um etwa 70.000 Unzen Gold pro Jahr über 6 volle Produktionsjahre innerhalb einer 7,2-jährigen Minenlebenszeit zu produzieren. Es wird prognostiziert, dass die Mine in diesen 6 Jahren einen durchschnittlichen jährlichen freien Cashflow von 93 Millionen US-Dollar erwirtschaften wird, wobei ein langfristiger Goldpreis von 2.600 US-Dollar pro Unze verwendet wird.
Definitionsbohrungen - In den letzten 22 Monaten haben wir 88.000 Meter Definitionsbohrungen durchgeführt und den Bohrlochabstand von 20 Metern auf sechs bis acht Meter in den Gesteinen verengt, die wir in den ersten 12-24 Monaten des Betriebs abbauen werden. Die Testergebnisse aus vorrangigen Bereichen umfassten 4,48 Meter bei 49,39 g/t Gold (114,91 m bis 119,39 m) und 4 Meter bei 54,19 g/t Gold (32 m bis 36 m). Wir entdecken, dass die tieferen Goldlinsen in den Zonen Austin und South Austin immer reicher werden.
Tailings Dam Lift - Wir haben die Höhe des Tailings-Damms um vier Meter erhöht und zusätzliche Kapazitäten geschaffen, um mehr als 5 Jahre Bergbau mit einer Geschwindigkeit von 800 Tonnen pro Tag aufzunehmen, was dem Namensschilddurchsatz der Madsen-Mühle entspricht. Dieses große Erdarbeiten-Projekt kam vor dem Zeitplan und etwa 18 % unter dem Budget.
Unterirdische Entwicklung - Von Oktober 2023 bis zum Ende des ersten Quartals 2025 haben wir fast 4,5 Kilometer unterirdische Entwicklung abgeschlossen, zusätzlich zu den 19 Kilometern Entwicklung, die zwischen 2019 und 2022 abgeschlossen wurde. Die Arbeit ist nicht billig. Es kostet uns 7.500 Dollar, einen Meter unterirdische Entwicklung zu machen. Sie können den Wert dieses ganzen unterirdischen Zugangs vor Ort nachrechnen. Diese modernen unterirdischen Arbeiten geben uns Zugang zu den Goldlinsen, so dass wir sie bohren und dann abbauen können und es uns ermöglichen, das Material dann effizient zu bewegen.
Testbergbau - Nachdem sie die ersten erztragenden Entwicklungsstrecken vorangetrieben hatten, begannen unsere Crews Ende 2024 mit dem Testabbau. Wir wollen unsere Fähigkeit verbessern, sicher und effizient zu schürfen, und wir wollten die besten Möglichkeiten zum Bergbau in der Nähe historischer Haltestellen bestimmen. Wir lagerten das abgebaute Material separat, als Stop-by-Stop-Stop-Bulkproben, und verarbeiteten sie dann in Stapeln, um die gemahlenen Qualitäten mit dem geologischen Modell in Einklang zu bringen.
Personal - Wir haben heute 200 Mitarbeiter bei Madsen und stellen weiterhin ein. Es braucht Zeit, gute Leute für die Palette der Rollen an einem Minenstandort zu finden und sie zu schulen und einsatzbereit zu machen, daher ist diese Belegschaft ein wichtiger Teil der operativen Bereitschaft. Es ist besonders wichtig, da wir eine starke Sicherheitskultur vor Ort aufgebaut haben, die ein wichtiger Baustein für den Erfolg ist.
Systeme - Von der Budgetierung bis zur Buchhaltung, vom Personalwesen bis zur Beschaffung, von der Wartung bis zu den Beziehungen zur Gemeinschaft stützt sich ein großer Betrieb auf ein miteinander verbundenes Netz von Systemen. Kein großer Betrieb wird reibungslos ablaufen, bis jedes System etabliert, getestet, verbessert und hochgestockt ist. Genau das haben wir im letzten Jahr auf dem gesamten Minengelände gemacht.
Als wir das Madsen Mines Asset kauften, erbten wir eine moderne, vollständig zugelassene Bergbauanlage, die unterirdische Ausrüstung, doppelten Rampenzugang, einen 1.273 Meter tiefen Schacht, eine erweiterbare 800+ Tonnen pro Tag Mühle, überschüssige Tailing-Kapazität und eine Wasseraufbereitungsanlage umfasste. Das gab uns einen Vorlauf. Aber wir wussten, dass wir ein tieferes geologisches Verständnis und eine noch bessere Infrastruktur brauchten.
Die betriebsbereite Bereitschaftskampagne soll uns reibungslos als langlebige, niedrige All-In-Sustaining-Kosten, sichere, umweltbewusste Goldmine starten.
In der nächsten Nachricht werde ich über unsere Vision für die Zukunft der Madsen-Mine sprechen.
